שיפוץ שנמשך שלושה חודשים ושיפוץ שנמשך 21 ימי עבודה בלבד — קונים כמעט בדיוק את אותם חומרים. ובכל זאת, הראשון יעלה לכם בין 15% ל-30% יותר. ההפרש הזה לא כתוב באף מחירון באינטרנט. הוא נמצא ביומן, ובכל יום שבו הדירה שלכם עומדת פתוחה בלי שאף אחד עובד בה.
במאמר הזה תקבלו את שני הדברים שבאמת חשובים: טווחי מחירים אמיתיים לפי סעיפים ולפי מ"ר, ומפה מדויקת של המקומות שבהם התקציב שלכם בורח בלי שתשימו לב.
ליווי אישי ל-100+ משפחות
21 ימי עבודה עם החזר כספי על איחור
למה כדאי לקרוא עד הסוף
- מחירון מלא לפי סעיפים ולפי מ"ר — לא הערכות באוויר
- הסעיפים שנעלמים מהצעות מחיר ועולים לכם עשרות אלפי שקלים
- השוואה חיה בין שיפוץ שנגרר לשיפוץ שמנוהל כהפקה מדויקת
- גישה בלעדית לטבלת הסקר שאני מציגה ללקוחות בפגישה הראשונה
תוכן עניינים — לחצו כדי לגלות מה מחכה לכם
1. למה כל מחירון מפספס שליש מהעלות האמיתית
2. התרחיש שחוזר כל חודש: ההצעה הזולה שהתבררה יקרה ביותר
3. הטבלה שאני מציגה בפגישה הראשונה
4. כמה באמת עולה כל עבודה — פירוק לפי סעיפים
5. השוואה חיה: הפקה מול גרירה, כולל סרטון
6. העלות הנסתרת שאף מחירון לא מתמחר
7. איך בונים תקציב שלא זז באמצע הדרך
למה כל מחירון שיפוצים שתמצאו ברשת מפספס שליש מהעלות האמיתית
מחירון קלאסי מתמחר עבודות. הוא לא מתמחר החלטות, זמן, וטעויות — ובדיוק שם התקציב נשבר. אני עוסקת בעיצוב ובשיפוצים מעל עשור, ליוויתי יותר מ-100 משפחות בתוך הבלגן הזה, ואני יכולה להגיד לכם דבר אחד בביטחון מלא: רוב האנשים שמחפשים "מחירון שיפוצים" מחפשים את המספר הלא נכון.
קחו דוגמה: זוג שקיבל הצעה על שיפוץ דירת 4 חדרים בגבעתיים, 95 מ"ר, על סך 210,000 ש"ח. המספר נשמע מדויק. מה שלא הופיע בהצעה: פירוק וסילוק פסולת של קיר גבס ישן, הגבהת רצפה בחדר הרחצה בגלל ניקוז, שינוי מיקום נקודת גז, ושלושה ימי המתנה לאריחים שהוזמנו באיחור. סך התוספות: 47,000 ש"ח. אף אחד לא רימה אותם — פשוט אף אחד לא תכנן.
שלושת המשתנים שקובעים את המחיר למ"ר יותר מכל דבר אחר
גיל הדירה קובע כמה מהתשתיות תחליפו — בדירה מלפני 40 שנה תחליפו הכל, ובדירה בת עשור תחליפו גמר בלבד. היקף ההריסה קובע כמה מכולות פסולת תזמינו וכמה ימי עבודה תשרפו לפני שמתחילים לבנות. ורמת הגמר קובעת את הפער בין 2,000 ש"ח למ"ר ל-6,000 ש"ח למ"ר, על אותה תכנית בדיוק.
טיפ מהיר: שימו לב ששלושת המשתנים האלה לא מופיעים בשום מחירון. כולם מתגלים רק בסקר מקדים בתוך הדירה עצמה.
התרחיש שחוזר כל חודש: ההצעה הזולה שהתבררה כיקרה ביותר

בדקו כל הצעת מחיר לעומק — כך תחסכו עשרות אלפי שקלים בהמשך
משפחה עם שלושה ילדים קיבלה שלוש הצעות לשיפוץ דירת 5 חדרים, 140 מ"ר: 380,000, 340,000, ו-265,000 ש"ח. הם בחרו את השלישית. אתם כבר יודעים לאן זה הולך.
ההצעה הזולה כללה "עבודות אינסטלציה" בשורה אחת, בלי מספר נקודות. היא כללה "ריצוף" בלי לציין פורמט אריח. היא לא כללה פינוי פסולת, לא כללה איטום, ולא כללה שיפוץ ארון החשמל. הפרויקט הסתיים בעלות של 361,000 ש"ח, אחרי ארבעה חודשים וחצי ושלוש מריבות עם השכנים.
הכלל שאני נותנת לכל לקוח לפני שהוא חותם
הצעת מחיר שאין בה כמויות, אין בה יחידות מדידה ואין בה תאריך סיום מחייב, איננה הצעת מחיר. היא אומדן פתוח. וכל דבר פתוח בשיפוץ נסגר על חשבונכם.
הטבלה שאני מציגה ללקוחות בפגישה הראשונה
לפני שאני מדברת על סגנון, על גוון פרקט או על מיקום האי במטבח, אני שמה על השולחן את הטבלה הזו. היא לא מחמיאה, אבל היא חוסכת חודשיים של אכזבות.
| רמת השיפוץ | מה זה כולל בפועל | טווח עלות למ"ר | משך עבודה ריאלי |
|---|---|---|---|
| ריענון קוסמטי | צבע, גופי תאורה ואסלות, ריענון מקלחת אחת, ללא נגיעה בתשתיות | 900–1,500 ש"ח | 7–10 ימי עבודה |
| שיפוץ בינוני | מטבח חדש, חדר רחצה אחד עד הבטון, ריצוף חלקי, תוספות חשמל, דלתות פנים | 2,000–3,200 ש"ח | 14–18 ימי עבודה |
| שיפוץ מקיף עד הבטון | הריסות, אינסטלציה וחשמל חדשים, שני חדרי רחצה, ריצוף מלא, נגרות, מיזוג | 3,500–5,500 ש"ח | 21 ימי עבודה בניהול הפקתי מול 3–5 חודשים בניהול מפוצל |
| שיפוץ עיצובי ברמת גמר גבוהה | הכל מהשורה הקודמת, בתוספת נגרות מותאמת אישית, אבן טבעית, תאורה מתוכננת, פרזול איכותי | 6,000–9,000 ש"ח | 21–30 ימי עבודה |
איך לקרוא את הטווחים בלי ליפול
אותה עבודה בדיוק עולה אחרת בקומה שנייה ללא מעלית לעומת קומת קרקע עם חניה צמודה. נגישות לדירה, גובה תקרות, וכמות המדרגות שהפועלים סוחבים דרכן חומרים — כל אלה מזיזים את המספר בעשרות אלפי שקלים. תמיד תניחו שאתם באמצע הטווח, לא בתחתיתו.
הידעת? מדד תשומות הבנייה למגורים עוקב באופן שוטף אחרי סל חומרי הבנייה בישראל, ולכן מחיר קבוע לכל סעיף פשוט לא קיים בשוק האמיתי.
כמה באמת עולה כל עבודה: פירוק מחירים לפי סעיפים
אלו הטווחים שאני רואה בשוק במרכז הארץ, בעבודה מול צוותים קבועים ומקצועיים. שימו לב לעמודה האחרונה — היא זו שמסבירה למה שני קבלנים נותנים מחירים שונים על אותו סעיף.
| סעיף | יחידה | טווח מחיר | מה מזיז את המחיר |
|---|---|---|---|
| הריסת קיר בלוקים שאינו נושא | מ"ר | 250–450 ש"ח | עובי הקיר, קרבה לצנרת ולחשמל |
| פינוי פסולת בנייה | מכולה | 1,200–2,200 ש"ח | נגישות לרחוב, אישור עירייה |
| נקודת חשמל | נקודה | 220–420 ש"ח | חציבה מול תעלה, מרחק מהלוח |
| החלפת לוח חשמל | יחידה | 2,500–6,000 ש"ח | מספר מעגלים, מעבר לתלת פאזי |
| נקודת מים או ביוב | נקודה | 450–900 ש"ח | מרחק מהקו הראשי, חציבה ברצפה |
| ריצוף — עבודה בלבד | מ"ר | 130–320 ש"ח | פורמט האריח, דוגמת הנחה |
| איטום חדר רחצה | חדר | 2,500–5,000 ש"ח | מספר שכבות, בדיקת הצפה |
| צבע (חומר ועבודה) | מ"ר | 45–75 ש"ח | מצב הקירות, שפכטל מלא |
| מטבח בהתאמה אישית | יחידה | 25,000–70,000 ש"ח | חזיתות, משטח עבודה, פרזול |
| דלת פנים כולל התקנה | יחידה | 1,400–2,600 ש"ח | גובה, ציפוי, פרזול נסתר |
שני סעיפים שכדאי לכם לבדוק לעומק
חשמל ואיטום הם שני הסעיפים שבהם חיסכון של 4,000 ש"ח היום מייצר נזק של 40,000 ש"ח בעוד שנתיים. עבודות חשמל חייבות להתבצע על ידי בעל רישיון חשמלאי מתאים לפי משרד העבודה, ואיטום חייב מפרט שכבות כתוב — לא שורה שכתוב בה "איטום". תבקשו לראות את שם החומר, מספר השכבות, וההתחייבות לבדיקת הצפה של 48 שעות לפני ריצוף.
הטעות שחוזרת אצל כמעט כל מי שמשפץ בפעם הראשונה

כשכל ההחלטות סגורות מראש, 21 ימי עבודה הופכים למציאות ולא לסיסמה
הם מתחילים לשפץ לפני שסיימו להחליט. זו הטעות היקרה ביותר בענף, והיא לא עולה כסף בשורה אחת — היא עולה כסף בכל שורה. ברגע שהפועלים בפנים והחלטות עדיין פתוחות, כל יום שבו אתם מתלבטים בין שני גוונים של אריח הוא יום שבו הצוות עומד. וצוות שעומד עולה כסף בדיוק כמו צוות שעובד.
זמן אספקה של מטבח נע בין 4 ל-8 שבועות. עשיתם את החשבון? הדירה עומדת פתוחה ומאובקת חודש וחצי בלי שאף אחד עובד בה, ואתם משלמים שכירות כפולה בזמן הזה.
איך שיטת ההפקה פותרת את זה
אצלי הכל הפוך. יום השיפוץ הוא כמו יום החתונה — כל ההכנות נעשות מראש. תכנית מדויקת, בחירת חומרים סופית, הזמנות סגורות, אספקות מתוזמנות ליום ספציפי, וצוותים ששובצו ביומן. רק אחרי שהכל מוכן, הפטיש הראשון נוגע בקיר.

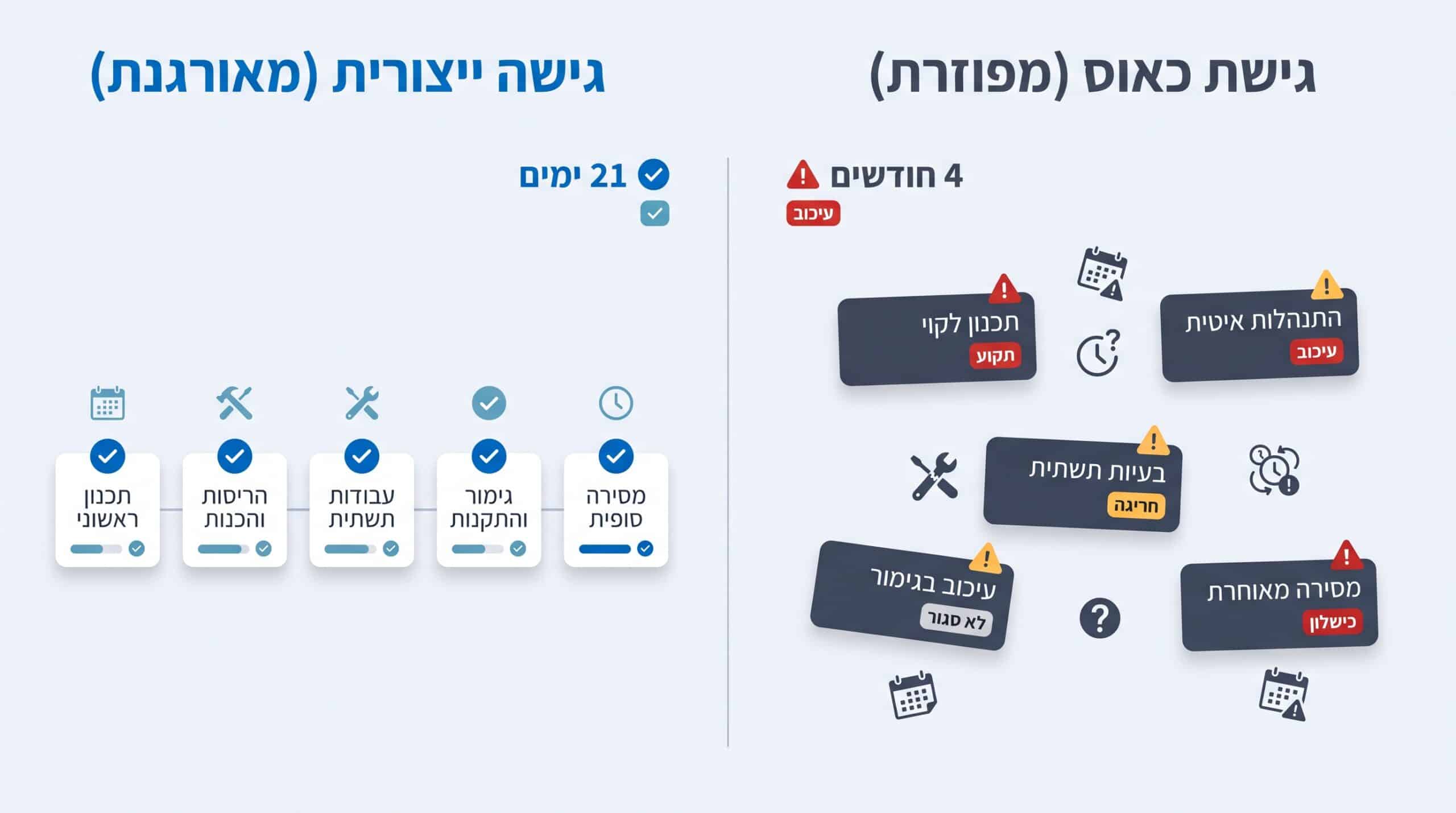

בסרטון הבא תוכלו לראות את התהליך הזה בפועל: שיפוץ ועיצוב מלא של דירת 5 חדרים בחולון בשטח 150 מ"ר, מהמצב ההתחלתי ועד המסירה, בתוך 21 ימי עבודה בלבד.
מה שנראה שם כמו קצב בלתי אפשרי הוא בעצם תוצאה של עבודה שרובה נעשתה עוד לפני היום הראשון.
| שלב | ניהול הפקתי | ניהול מפוצל | העלות הסמויה של הפער |
|---|---|---|---|
| תכנון ובחירת חומרים | 3–4 שבועות לפני התחלה | מתמשך לאורך כל השיפוץ | ימי המתנה, שינויים בשטח |
| הריסה ופינוי | ימים 1–3 | שבועיים בהמתנה למכולות | 1,200–2,200 ש"ח למכולה |
| תשתיות חשמל ואינסטלציה | ימים 4–8 | 3–4 שבועות | שכר דירה כפול לחודש נוסף |
| ריצוף וחיפוי | ימים 9–14 | עצירה עד אספקת אריחים | 4–6 שבועות עיכוב |
| נגרות, גמר וצבע | ימים 15–21 | חודש וחצי בממוצע | תיאום חוזר מול כל בעל מקצוע |
| סה"כ זמן | 21 ימי עבודה | 3.5–5 חודשים | 15%–30% תוספת לעלות |
העלות שאף מחירון לא מתמחר: כל יום שאתם לא גרים בבית
בואו נעשה חשבון פשוט. משפחה ששוכרת דירה חלופית במרכז הארץ משלמת בין 7,000 ל-10,000 ש"ח בחודש. הוסיפו אחסון תכולה בסכום של 600–1,200 ש"ח לחודש, נסיעות מיותרות, ואת המחיר הנפשי של שלושה ילדים בבית של סבתא.
שיפוץ שנמשך ארבעה חודשים במקום חודש אחד מוסיף לכם, בשקט ובלי חשבונית, בין 25,000 ל-40,000 ש"ח.
טיפ מהיר: זו בדיוק הסיבה שההתחייבות שלי ל-21 ימי עבודה מגובה בהחזר כספי על כל יום איחור — כי היום שלכם עולה כסף אמיתי, לא רק לי.
עלות פינוי הפסולת החוקי אינה סעיף שאפשר לוותר עליו. פינוי לאתר מורשה מחייב תיעוד בהתאם לנוהל פינוי פסולת בניין הרשמי, ומי שמתמחר לכם "פינוי" בזול לרוב מתכוון לזרוק את הפסולת במגרש הסמוך — ואת הקנס תקבלו אתם.
הבטחת 21 ימי עבודה — מגובה בהחזר כספי
כשהתקציב סגור מראש והזמנות החומרים נעולות לפני יום העבודה הראשון, אין הפתעות. לוח הזמנים הופך למחויבות כתובה, לא לאיחול.
איך בונים מסגרת תקציב שלא זזה באמצע הדרך
הצעת מחיר שנשארת יציבה אינה עניין של מזל. היא תוצאה של סדר פעולות קשיח שפיתחתי אחרי עשרות פרויקטים, ושבו כל שלב סוגר משתנה אחד לפני שעוברים לשלב הבא.
שלב א': סקר דירה שיורד עד התשתיות
בדיקת גיל הצנרת, מצב הריצוף הקיים, עובי הרצפה, מיקום קירות נושאים, מצב ארון החשמל, וסימני רטיבות בקירות חוץ ובמרפסות. סקר של שעתיים חוסך שלושה "גילויים" יקרים באמצע השיפוץ. בדירות ישנות אני ממליצה גם על בדיקת רטיבות מקצועית לפני שסוגרים תקציב.
שלב ב': תכנית עיצוב סופית וכתב כמויות
כל אריח, כל ברז, כל נקודת חשמל וכל ידית — נבחרים ומתומחרים לפני שמתחילים. כתב הכמויות הופך את ההצעה למסמך שאפשר לבדוק, לא לסיסמה.
שלב ג': רכש והזמנות לפני היום הראשון
הזמנות סגורות עם תאריכי אספקה מדויקים ליום ולשעה. במקום שהשיפוץ ימתין לחומרים, החומרים ממתינים לשיפוץ.
איפה כדאי לחסוך, ואיפה החיסכון יעלה לכם פי שלושה

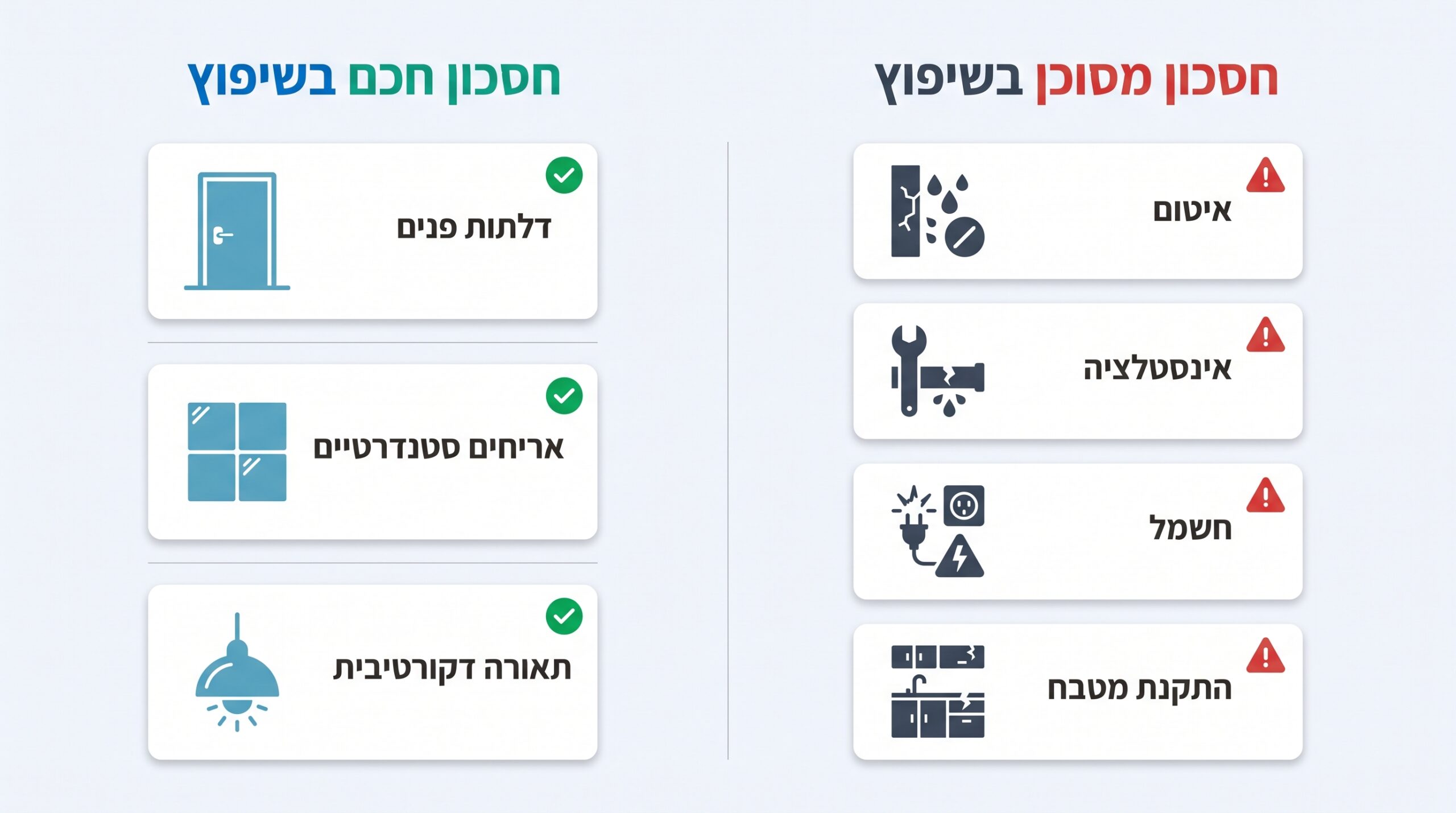

חיסכון חכם מתחיל בידיעה מדויקת מה אסור לגעת בו
אני בעד חיסכון חכם. אחרי מאה פרויקטים אני יודעת בדיוק היכן הוא עובד. אפשר לחסוך בדלתות פנים ולבחור דגם סטנדרטי במקום פרזול נסתר. אפשר לחסוך באריחים ולבחור פורצלן ישראלי איכותי במקום איטלקי — ההבדל הוויזואלי מינימלי וההבדל בעלות מגיע ל-15,000 ש"ח בדירה ממוצעת. אפשר לחסוך בגופי תאורה דקורטיביים ולהשקיע בתכנון תאורה נכון.
אסור לחסוך באיטום, בצנרת, בחשמל, ובאיכות ההתקנה של המטבח. אלו ארבעת הסעיפים שנמצאים מתחת לפני השטח, ותיקון שלהם אחרי שסיימתם מחייב פירוק של מה שבניתם. זה ההבדל בין הוצאה של 5,000 ש"ח היום לפרויקט מחודש של 45,000 ש"ח בעוד שלוש שנים.
למה כל מחירון הוא טווח, ולעולם לא מספר קבוע
מחירי חומרים בענף הבנייה זזים כל הזמן. מדד תשומות הבנייה למגורים, שמפורסם באופן שוטף על ידי הלשכה המרכזית לסטטיסטיקה, עוקב אחרי סל חומרים ושירותים בענף — וכל תזוזה שלו מגיעה בסוף לשולחן שלכם.
מה שכן אפשר לעשות — וזה מה שאני עושה — הוא לסגור את המחיר מול הספקים ברגע ההזמנה, לפני תחילת העבודה. ברגע שהחומרים הוזמנו ושולמו מראש, שום עדכון מחירים בשוק לא נוגע בפרויקט שלכם.
מה תשאלו כל קבלן לפני חתימה
שאלה אחת: "האם המחיר הזה כולל את החומרים, ומתי הם מוזמנים?" התשובה תגלה לכם הכל. קבלן שמזמין חומרים תוך כדי עבודה יגלגל עליכם כל התייקרות.
מה שלמדתי מהשיפוץ שלי, ולמה בניתי שיטה אחרת
לפני למעלה מעשור שיפצתי את הדירה שגרתי בה. הקבלן הראשון נעלם באמצע, השני משך חודשים ארוכים עם תוספת חדשה כל שבוע. אין שום סיבה הגיונית ששיפוץ ינוהל בלי לוח זמנים מחייב, בלי תקציב סגור ובלי אחראי אחד. מהחוויה הזו נולדה שיטת ההפקה שלי — סוף מעשה במחשבה תחילה.
שאלות נפוצות שכל לקוח שואל לפני שיפוץ
כמה עולה שיפוץ דירת 4-5 חדרים בממוצע?
תלוי ברמת הגמר: שיפוץ מקיף עד הבטון נע בין 3,500 ל-5,500 ש"ח למ"ר, ורמת גמר עיצובית גבוהה מגיעה עד 9,000 ש"ח למ"ר. לדירת 150 מ"ר מדובר בטווח רחב שדורש סקר מדויק בבית.
איך אתם עומדים ב-21 ימי עבודה כשאחרים לוקחים חודשים?
כל ההחלטות, הזמנות החומרים ולוחות הזמנים סגורים לפני שהצוות נכנס לדירה. כשאין המתנה לאספקות ואין החלטות שנפתחות באמצע, הזמן מתקצר משמעותית.
מה כולל "הכל כלול" בהצעת מחיר שלכם?
תכנון ועיצוב, כל עבודות הבנייה והתשתיות, כל החומרים, הכלים הסניטריים והריהוט הקבוע, ניהול הפרויקט, פינוי הפסולת והניקיון הסופי — הכל בתוך מספר אחד שנקבע מראש ולא זז.
מה קורה אם השיפוץ מתעכב?
ההתחייבות ל-21 ימי עבודה מגובה בהחזר כספי על כל יום איחור, כי אני יודעת שהזמן שלכם שווה כסף אמיתי.
אז כמה זה יעלה לכם? בואו נגלה יחד
במקום להמשיך לחפש מספרים באינטרנט, תנו לי לתת לכם את המספר שלכם — לא טווח, לא הערכה. אני מגיעה לדירה, מודדת, ויוצאת עם תקציב מדויק ולוח זמנים מחייב. מקומות הייעוץ החינמיים החודש מוגבלים.
הדירה שלכם מחכה. ויש חיה כזאת במדינת ישראל — שיפוץ שנגמר בזמן, בתקציב, ובלי שתאבדו את השפיות. אני עושה את זה כל חודש מחדש.
אודות הכותב
אביב קופלר, שחגגה לאחרונה 60, היא אמא וסבתא גאה עם תשוקה לעיצוב ויופי שמלווה אותה כל חייה. היא מנהלת את "72 גג" — עסק לעיצוב ושיפוצים שבו היא מובילה כל פרויקט באופן אישי. הפרויקטים מבוצעים על ידי צוותים קבועים ומקצועיים, תוך הקפדה על תכנון מדויק, עיצוב אישי וייחודי, עמידה בלוחות זמנים, רמת גימור גבוהה ושיתוף פעולה מלא — והכל מבוסס על אמון הדדי בינה לבין לקוחותיה.
